Travaux en cours

TRAVAUX DE VOIRIE ROUTE DES NARRONS

13 octobre 2025
30 juin 2026

(Planning prévisionnel sous réserves d'aléas climatiques ou techniques)

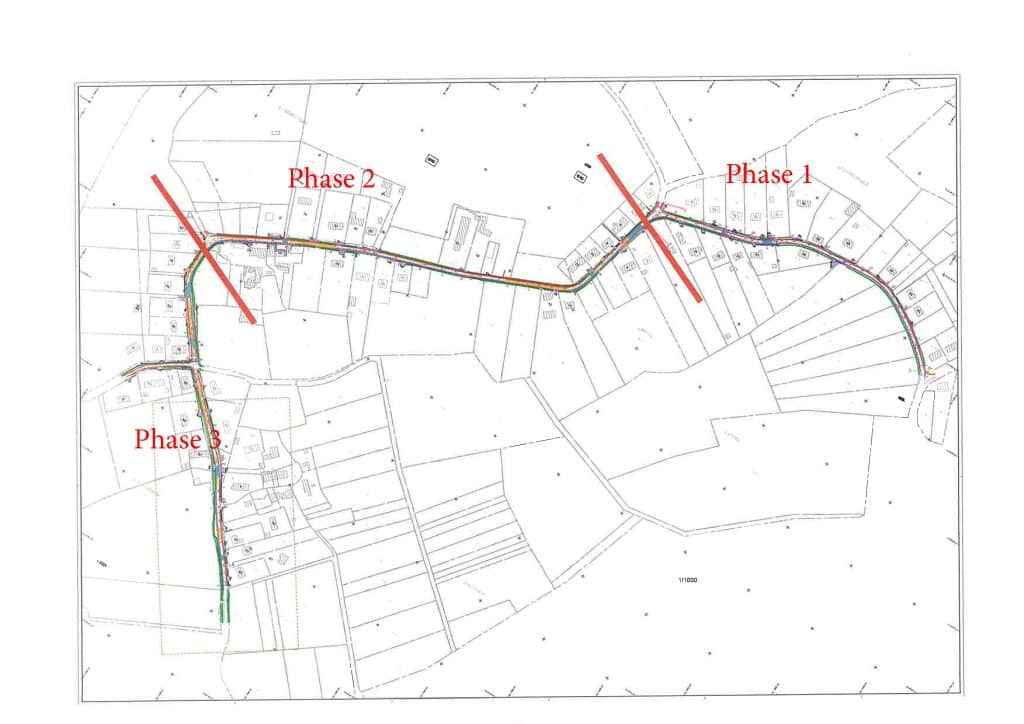

Phase 1 : 13/10/20258 à 18/01/2026

Phase 2 : 18/01/2026 à 29/03/2026

Phase 3 : 29/03/2026 à fin juin 2026

Travaux de réfection de voirie

La future voirie sera calibrée à 4 mètres de largeur, avec une structuration asymétrique :

  • D’un côté, un accotement stabilisé, délimité par une bordure basse, accueillera un dispositif d’assainissement pluvial à infiltration. Ce dispositif alternera selon les contraintes foncières : fossés trapézoïdaux, noues végétalisées seront mis en œuvre pour capter et infiltrer les eaux de ruissellement. Lorsque la largeur foncière sera insuffisante, des canalisations seront mises en œuvre afin d’assurer la gestion des eaux pluviales.
  • De l’autre côté, un cheminement piéton sécurisé, traité en revêtement perméable (type béton drainant), sera aménagé au même niveau que la chaussée, séparé par un ensemble de double bordures. Ce dispositif permettra une gestion intégrée des eaux du cheminement piéton mais également de la chaussée, favorisant leur infiltration directe dans la structure perméable. En cas de saturation, un dispositif d’assainissement complémentaire assurera la récupération des excédents d’eaux pluviales.

La réduction de la largeur de chaussée contribuera à modérer naturellement la vitesse des véhicules, tout en maintenant la possibilité de croisement pour les véhicules volumineux grâce aux accotements et aux bordures franchissables.

  • Ces travaux comprennent également la rénovation énergétique de l’éclairage public sur tout le linéaire afin de garantir à la fois la sécurité (éclairage de passages piétons …) et sobriété énergétique

Comme convenu avec l’entreprise en charge du chantier lors de la réunion publique, les circulations indispensables seront maintenues durant toute la durée des travaux, et notamment :

  • le ramassage scolaire dans la zone, qui pourra continuer à circuler normalement
  • le camion de collecte des ordures ménagères, dont le passage sera également assuré

L’entreprise s’est engagée à veiller au bon déroulement de ces passages et à minimiser la gêne occasionnée pour les usagers.

TRAVAUX DE VOIRIE RUE DU PETIT NICE

8 décembre 2025
17 décembre 2025

(Planning prévisionnel sous réserves d'aléas climatiques ou techniques)

Travaux de reprise et création de trottoirs.

=> mise en place d'une circulation alternée par feux

TRAVAUX DE VOIRIE RUE VICTOR HUGO

10 novembre 2025
12 décembre 2025

(Planning prévisionnel sous réserves d'aléas climatiques ou techniques)

Travaux de reprise et création de trottoirs et travaux de mise aux normes de passage pour piétons

=> mise en place d'une circulation alternée par feux

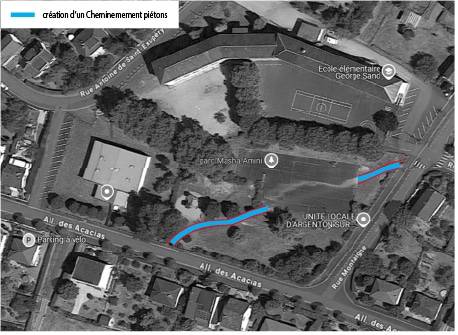

TRAVAUX DE VOIRIE PARC MAHSA AMINI

3 novembre 2025
7 novembre 2025

(Planning prévisionnel sous réserves d'aléas climatiques ou techniques)

Travaux de Création d'un cheminement piéton

=> Parc fermé pendant la durée des travaux

TRAVAUX DE VOIRIE RUE EUGENE DELACROIX

4 novembre 2025
7 novembre 2025

(Planning prévisionnel sous réserves d'aléas climatiques ou techniques)

Travaux de mise aux normes de passage pour piétons et de reprise et création de trottoirs.

=> rue Eugène Delacroix : chaussée rétrécie

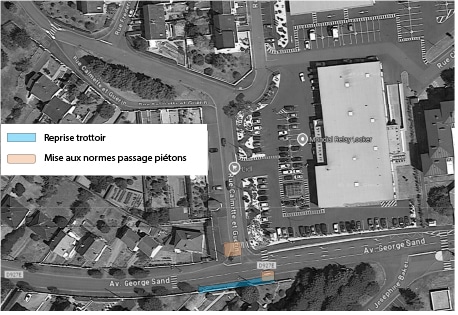

TRAVAUX DE VOIRIE RUE CALMETTE ET GUERIN ET AVENUE GEORGE SAND

30 octobre 2025
5 novembre 2025

(Planning prévisionnel sous réserves d'aléas climatiques ou techniques)

Travaux de mise aux normes de passage pour piétons et de reprise et création de trottoirs.

=> rue Calmette et Guérin : chaussée rétrécie

=> Avenue George Sand : mise en place d'une circulation alternée par feux

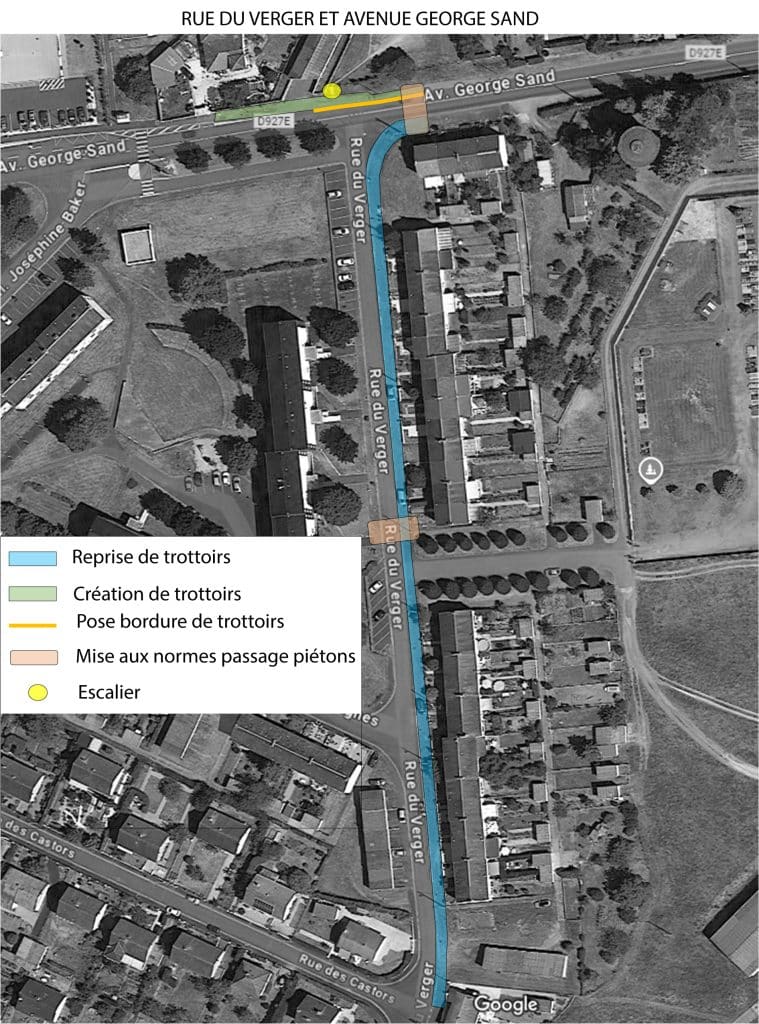

TRAVAUX DE VOIRIE RUE DU VERGER ET AVENUE GEORGE SAND

20 octobre 2025
31 octobre 2025

(Planning prévisionnel sous réserves d'aléas climatiques ou techniques)

Travaux de mise aux normes de passage pour piétons et de reprise et création de trottoirs.

=> rue du Verger : chaussée rétrécie

=> Avenue George Sand : mise en place d'une circulation alternée par feux
